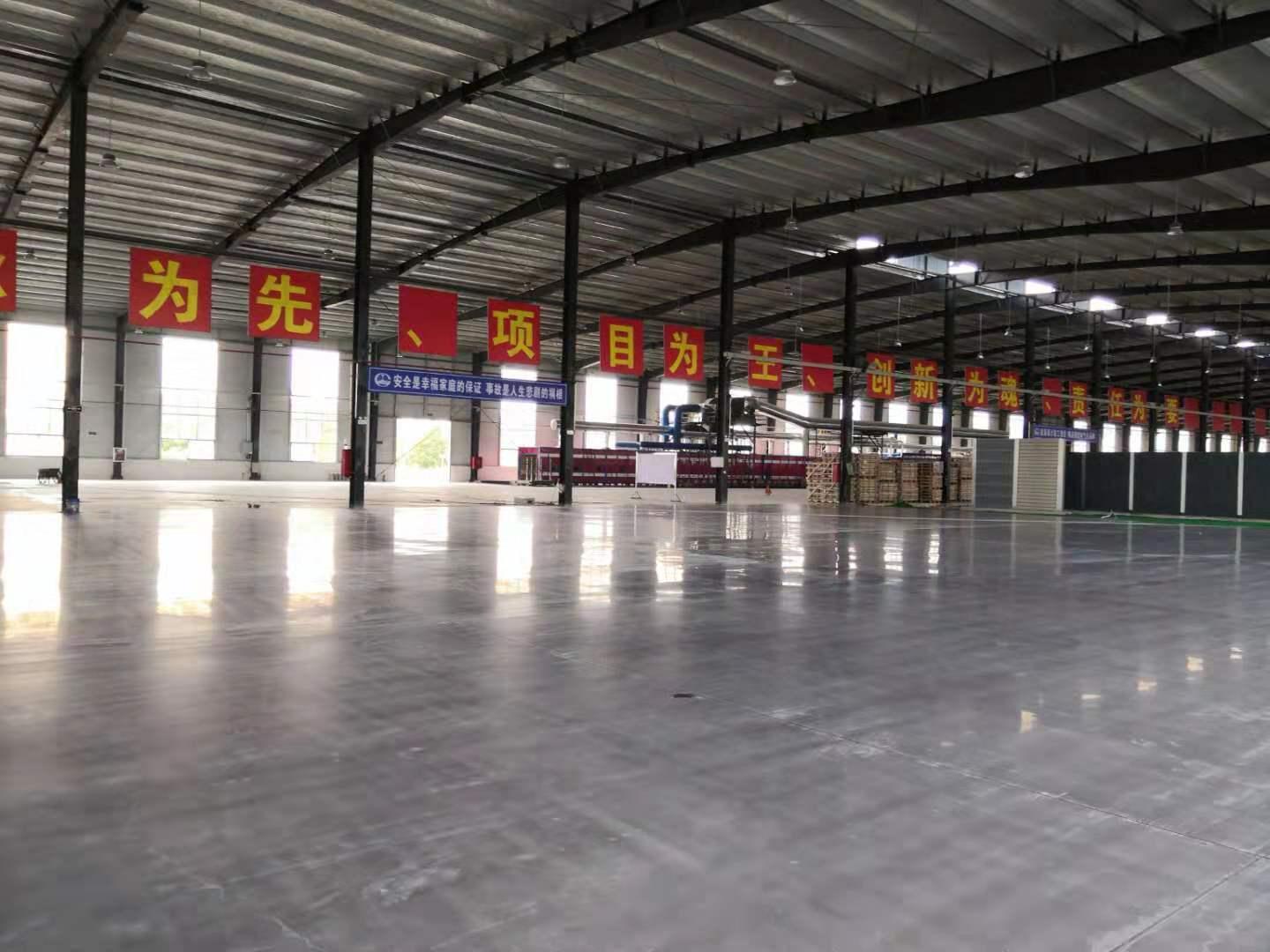

菲凡士作为地坪行业知名品牌,其金刚砂耐磨地坪凭借优质骨料配方、超强耐磨性能和稳定的施工效果,广泛应用于工业厂房、物流仓库、地下车库、重型车间等对地面强度和耐磨性有严苛要求的场景,更是三峡大坝、北京机场等重大工程的选择之一,能有效抵御高频重载、摩擦冲击,使用寿命可达25年以上。但优质产品的性能发挥,离不开科学规范的施工流程。本文结合菲凡士金刚砂耐磨地坪的产品特性、行业标准及实操经验,从施工前准备、施工中管控、施工后养护、常见问题预防四大核心维度,详解施工全流程注意事项,助力打造兼具耐用性与美观度的高品质地坪。
施工前的准备工作直接决定地坪施工的平整度、粘结度和使用寿命,需围绕材料、基层、机具、环境四大核心,严格遵循菲凡士产品规范和行业标准,做到万无一失。
菲凡士金刚砂耐磨材料采用高强度天然金刚砂骨料与特种胶凝材料复合而成,其配比精准、性能稳定,施工时需严格把控材料质量,避免因材料问题影响最终效果。首先,材料进场时必须核对出厂合格证、检测报告,确保符合《建筑地面工程施工质量验收规范》GB 50209-2010及《耐磨混凝土应用技术标准》JGJ/T 531-2018要求,核心指标需满足莫氏硬度≥7、耐磨率≤0.028g/cm²,含泥量不大于1%,尤其注意菲凡士不同型号产品的特性差异,如KETCH203型金属金刚砂地坪材料,常规用量约7kg/㎡,需按型号要求把控用量。其次,配套材料需选用菲凡士专用产品,如界面剂固含量≥30%,养护剂需具备良好保水性能,严禁混用其他品牌材料,避免出现兼容性问题导致脱层、起砂。最后,材料存放需搭建防雨棚,离地30cm以上垫高防潮,堆高不超过1.5m,分类挂牌堆放,使用前对金刚砂进行二次过筛,清除杂质与结块;环境温度低于5℃时,需将骨料预热至10℃以上再使用,防止冻结影响结合效果。
基层是地坪的“根基”,菲凡士金刚砂耐磨地坪需与混凝土基层一体化成型,基层质量直接影响地坪的粘结力和抗裂性能。基层混凝土强度需≥C25,抗压强度不低于25N/mm²,坍落度控制在75~110mm之间效果最佳,需采用水灰比最小的混凝土并充分压实。基层表面需平整、无油污、浮浆、灰尘和裂缝,平整度误差≤3mm/2m,浮浆需用机械打磨机清除,油污用10%草酸溶液擦拭,晾干后无油渍痕迹;裂缝>0.5mm时,需开凿V型槽填充环氧砂浆修补,养护24h后再处理界面。同时,基层需提前洒水湿润,确保表面无积水、无明水,这样既能避免混凝土过快吸水导致金刚砂材料失水干裂,也能提升两者的粘结度,杜绝后期脱层隐患。此外,基层施工时需预留合理的排水坡度≥1%,按设计图纸弹出分格线,分格间距6-8m,为后续切缝施工做好准备。
菲凡士金刚砂地坪施工对机具精度和人员专业性要求较高,需提前做好机具调试和人员培训。机具方面,需准备激光整平仪(精度±2mm,校准合格)、手扶式抹光机(功率≥5.5kW,配备合金刀片,备用刀片不少于2组)、边角专用小型抹光机(功率2.2kW)、切缝机(刀片直径150mm,切深调节范围5-50mm)、撒料车(带调节阀门,控制撒料量误差±0.5kg/㎡)及高压风机、吸水海绵等辅助工具,所有机具需提前检查运转状态,抹光机刀片磨损量超过0.5mm/100㎡时立即更换,同时准备备用发电机、水泵,应对突发情况。人员方面,施工人员需经菲凡士专项培训,熟悉产品施工工艺、安全规范及应急处理措施,掌握抹光机转速控制、骨料撒布时机判断等关键技能,电工、机械操作工需持证上岗,施工时佩戴绝缘胶鞋、防护手套等劳保用品,避免操作失误影响施工质量或引发安全事故。
施工环境需严格遵循菲凡士产品施工要求,温度控制在5-35℃,相对空气湿度30%~98%,湿度较低时注意防风干,湿度较高时需放缓凝固、硬化及抹光节奏。严禁在雨天、大风天(风力≥5级)、高温暴晒或严寒天气施工,雨天易导致地面起砂、空鼓,大风天会造成金刚砂撒布不均,高温暴晒会加速水分蒸发引发开裂,严寒天气则会影响材料凝结固化。施工前需查看天气预报,合理规划施工时间,现场划分施工区域,设置围挡与警示标识,临时水电接通到位,技术负责人需向班组交底,明确施工参数、质量标准及关键控制点,编制专项施工方案并经监理审批。
施工过程是决定地坪平整度、耐磨性和美观度的关键环节,需严格按照菲凡士施工规范,重点把控界面处理、撒料时机、抹光收面、切缝时机四大核心工序,做到精准操作、全程管控。
基层处理合格后,需均匀涂刷菲凡士专用水泥基界面剂,涂刷厚度控制在1-1.5mm,采用滚筒横向、纵向交叉涂刷,确保无漏涂、起皱、堆积现象,界面剂能有效提升金刚砂层与混凝土基层的粘结力,杜绝后期脱层、空鼓问题。界面剂涂刷后30min内需进行混凝土浇筑或金刚砂撒布,避免界面剂干透失效;若涂刷后表面干燥过快,可采用雾状喷雾补水,保持界面湿润但无明水,切不可大量浇水,以免稀释界面剂影响粘结效果。

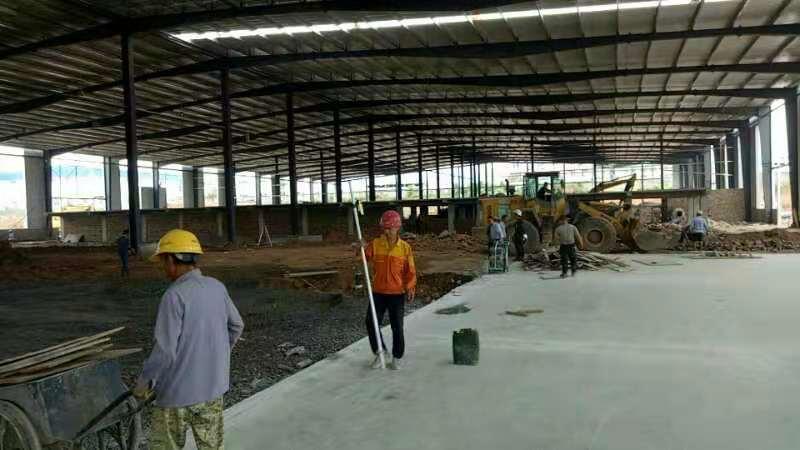

金刚砂撒布是施工核心,需严格遵循“分两次撒布、交叉均匀、时机精准”的原则,适配菲凡士金刚砂的凝结特性。撒布时机需把控在混凝土初凝阶段,即人踩下陷约3-5mm,无明显脚印,此时撒布的金刚砂能充分嵌入混凝土,形成牢固的整体结构,过早撒布易导致材料下沉、表面起砂,过晚则无法嵌入,易出现脱层。撒布量需按产品型号要求控制,常规型号用量为4-6kg/㎡,KETCH203型用量约7kg/㎡,分两次撒布:第一次撒布总量的60%(KETCH203型为4kg/㎡),用撒料车先横向后纵向均匀铺设,漏撒处人工用小铲补撒,确保骨料嵌入混凝土深度≥2/3;待骨料吸收混凝土水分30-60min,表面无明水后,用抹光机装圆盘刀片低速(150r/min)打磨2遍,使骨料与混凝土紧密结合;第二次撒布剩余40%骨料(KETCH203型为3kg/㎡),撒布方向与第一次垂直,同样待表面无明水后,用抹光机高速(200-250r/min)打磨,边打磨边用2m靠尺检测平整度,偏差≤2mm/2m,低洼处补撒骨料后重复打磨。夏季高温时,撒布后可雾状补水(每㎡≤0.5L),避免骨料过快干燥;金属骨料型金刚砂需每打磨1遍用磁铁清理表面游离铁粉,防止后期生锈。需注意,严禁加水搅拌菲凡士金刚砂材料,直接干撒即可,且撒布时避免抛洒距离过远,防止降低面层一致性。
抹光收面需分初抹与精抹两个阶段,采用菲凡士推荐的抹光工艺,确保地面平整、密实、无划痕。初抹换用合金刀片,先横向往复打磨3遍,再纵向往复2遍,刀片与地面夹角保持15°,力度均匀,边角区域用小型抹光机补磨,确保边角平整度≤4mm,避免出现“死角”不密实的情况。待地面进入终凝阶段(手指按压无明显痕迹),进入精抹阶段,人工用钢抹子顺时针均匀搓抹,处理抹光机痕迹,使表面达到镜面效果,光泽度≥60度(用光泽度仪检测),收面时需保证方向一致,无交叉痕迹、砂眼及裂纹,墙根、柱根用直角抹子收面,与墙面预留5mm伸缩缝(填泡沫条),避免后期开裂。若抹光过程中出现起砂现象,立即停止操作,每㎡撒布≤0.2kg干水泥轻磨修复,严禁大量撒水泥影响地坪质量和色泽统一性;若出现气泡,需及时用抹子挤压排出,避免后期形成孔洞。
伸缩缝切割是预防地坪开裂的关键,需严格把控切割时机和尺寸,遵循菲凡士施工规范。切割时机需根据环境温度调整,常温下混凝土浇筑后24-48h进行,夏季缩短至12-24h,冬季延长至48-72h,切割过晚易产生收缩裂缝,过早则会损坏地坪表层。切缝深度≥地面厚度的1/3,宽度5-8mm,切割线顺前期弹出的分格线设置,直线度偏差≤5mm/10m,用经纬仪校准,切缝间距控制在4-6m,大面积地坪可适当缩小间距,异形区域需按实际尺寸合理划分,避免出现不规则裂缝。切割后需及时清理缝内杂物,填入菲凡士专用硅酮密封胶,填胶前在缝两侧贴美纹纸防止污染,胶体需饱满无气泡,固化后与地面平齐,无开裂脱落,有效释放混凝土收缩应力,杜绝地坪大面积开裂。
菲凡士金刚砂耐磨地坪施工完成后,养护工作直接影响地坪的强度、耐磨性和使用寿命,需遵循“及时覆盖、充分保湿、严禁扰动”的原则,严格执行养护规范,避免因养护不当导致地坪起砂、开裂、强度不足。
首先,收面完成后24h内,需用厚度≥0.08mm的塑料薄膜或土工布全覆盖,薄膜搭接宽度≥100mm,确保无裸露区域,防止水分过快蒸发引发开裂;若采用菲凡士KETCH-100专用养护剂,需在收光后立即涂刷,提升养护效果,进一步增强地坪硬度和抗渗性。其次,养护周期不少于7天,高温天气需增加洒水频次(每日3-5次),保持薄膜下无干斑,低温天气需采取保温措施,避免受冻;养护期间严禁洒水过多,防止地面起砂、泛白,同时避免雨水冲刷未完全固化的地坪。最后,成品保护需到位,养护期间(7天内)禁止行人通行,14天内禁止重型车辆碾压、重物堆放,严禁硬物撞击、拖拽,避免尖锐物体划伤地面;若需交叉施工,需在地面铺设防护板,防止施工工具损坏地坪表层,养护结束后,用小锤敲击检查无空鼓声,表面无裂缝、起砂现象,方可进入下一工序或投入使用,其中KETCH203型材料在不同基面温度下的启用时间不同,10℃时可步行时间为18小时、完全投入使用需10天,20℃时分别为12小时和7天,30℃时分别为8小时和5天,需按实际温度调整启用时间。
结合菲凡士金刚砂地坪施工经验,常见问题主要包括起砂脱层、开裂、色差、空鼓等,需坚持“预防为主、及时修复”的原则,提前规避隐患,出现问题及时采取针对性措施处理,确保地坪质量达标。
· 起砂、脱层:主要成因是撒料时机不当(过早/过晚)、基层强度不足、界面剂涂刷不规范、养护不足或材料受潮结块。预防措施:严格把控撒料时机和基层强度,规范涂刷界面剂,做好保湿养护,确保材料存放干燥;处理方法:轻微起砂可涂刷菲凡士专用固化剂修复,严重起砂脱层需铲除不合格区域,重新处理基层、涂刷界面剂后铺设金刚砂,按规范完成抹光和养护,或打磨至坚实层,涂刷环氧界面剂后用细骨料修补,重新抹光收面。
· 开裂:主要成因是切缝不及时、切缝深度不足、基层沉降、施工时水分蒸发过快或环境温度变化过大。预防措施:按时切割伸缩缝,确保切缝深度和间距达标,优化基层施工质量,规避极端施工环境;处理方法:细小裂缝可注入菲凡士专用密封胶封闭,较宽裂缝需开凿V型槽,灌注环氧砂浆,表面打磨平整后补做密封胶,避免裂缝扩大。
· 色差:主要成因是材料批次差异、撒布不均、抹光时机不一致、局部积水或基层色差。预防措施:施工前核对材料批次,确保同一区域使用同一批次材料,均匀撒布金刚砂,统一抹光时机,避免局部积水;处理方法:轻微色差可通过整体打磨后喷涂菲凡士同色耐磨密封固化剂修复,严重色差需局部修补或整体翻新,确保色泽统一,同时需注意,由于基面混凝土天然差异,干撒式硬化剂终饰面可能出现局部轻微色差,属于正常现象,可通过后期养护优化。
· 空鼓:主要成因是基层清理不净、界面剂失效或混凝土浇筑不密实。预防措施:彻底清理基层,规范涂刷界面剂,确保混凝土浇筑密实;处理方法:钻孔注入环氧树脂浆料加压固化,封孔后打磨平整,恢复地坪平整度和整体性。
施工过程中需严格执行安全管理规定,兼顾施工安全与文明施工。移动式配电箱距作业点不超过3m,抹光机操作人员穿戴绝缘胶鞋,刀片安装后空转测试,避免触电事故;固化剂、草酸等化学材料单独存放,佩戴防护用品操作,泄漏时用砂土吸附处理。现场设置洒水降尘设施,建筑垃圾及时清理,做到工完场清,符合文明施工要求;施工区域设置明显警示标识,禁止无关人员进入,避免意外发生。同时,施工日志需详细记录日期、人员、设备状态、检测结果及环境参数,确保施工过程可追溯,便于后期质量排查和验收。
菲凡士金刚砂耐磨地坪的高品质性能,既依赖于产品本身的优质配方,更取决于规范细致的施工流程。从施工前的材料、基层、机具准备,到施工中的撒布、抹光、切缝等核心工序管控,再到施工后的科学养护和常见问题处理,每一个细节都直接影响地坪的最终效果和使用寿命。施工过程中,需严格遵循菲凡士产品施工规范和行业标准,坚守“细节为王”的原则,精准把控每一个环节,才能充分发挥菲凡士金刚砂耐磨地坪的超强耐磨、高抗压、防尘抗渗等优势,打造出耐用、美观、省心的高品质地坪,为工业生产、物流仓储等场景提供长效地面守护,实现“一次施工,长久受益”的施工目标。
