菲凡士金刚砂耐磨地坪施工要点全解析

文章来自: 发表时间:2026-04-16

菲凡士金刚砂作为高耐磨地坪材料的优质选择,广泛应用于工业厂房、车库、仓储中心等对地面强度和耐磨性有严苛要求的场景。其施工质量直接决定地坪的使用寿命、抗压性能及美观度,需严格遵循规范流程,把控各环节核心要点。本文结合菲凡士金刚砂特性及行业标准,从施工准备、核心工序、质量控制、缺陷处理及养护防护五大维度,详解施工关键要点。


一、施工前期准备:筑牢质量基础

(一)材料管控:源头把控品质

菲凡士金刚砂材料进场时,需核对出厂合格证、检测报告,确保符合《建筑地面工程施工质量验收规范》GB 50209-2010及《耐磨混凝土应用技术标准》JGJ/T 531-2018要求。核心指标需满足:莫氏硬度≥7、耐磨率≤0.028g/cm²、骨料粒径0.3-1.2mm(可按设计调整),含泥量不大于1%。配套材料如界面剂、养护剂需选用菲凡士专用产品,界面剂固含量≥30%,养护剂需具备良好的保水性能。

材料存放需搭建防雨棚,金刚砂骨料分类挂牌堆放,离地30cm以上垫高防潮,堆高不超过1.5m,避免受潮结块。使用前对金刚砂进行二次过筛,清除杂质与结块;环境温度低于5℃时,需将骨料预热至10℃以上再使用,防止冻结影响结合效果。

(二)机具与人员准备:保障施工连续性

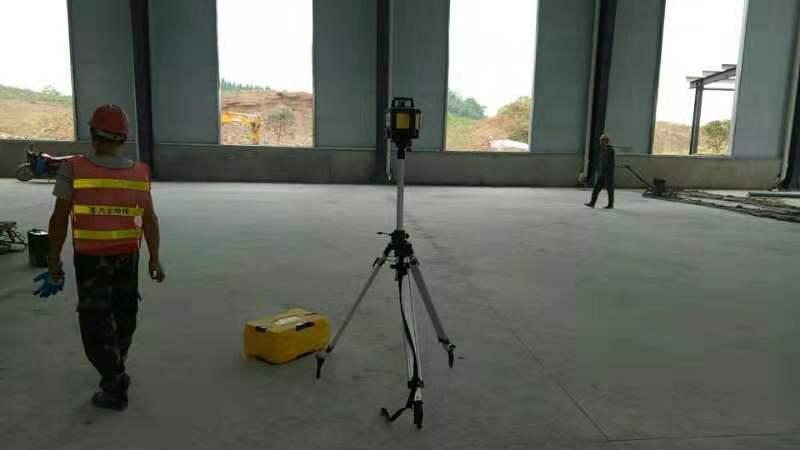

机具需提前调试到位,核心设备包括:激光整平仪(精度±2mm,校准合格)、手扶式抹光机(功率≥5.5kW,配备合金刀片,备用刀片不少于2组)、边角专用小型抹光机(功率2.2kW)、切缝机(刀片直径150mm,切深调节范围5-50mm)、撒料车(带调节阀门,控制撒料量误差±0.5kg/㎡)及高压风机、吸水海绵等辅助工具。所有机具需检查运转状态,抹光机刀片磨损量超过0.5mm/100㎡时立即更换,备用发电机、水泵需准备就绪。

施工人员需经专项培训,熟悉菲凡士金刚砂施工工艺、安全规范及应急处理措施。操作人员需掌握抹光机转速控制、骨料撒布时机判断等关键技能,电工、机械操作工需持证上岗,佩戴绝缘胶鞋、防护手套等劳保用品。

(三)现场与技术准备:优化施工条件

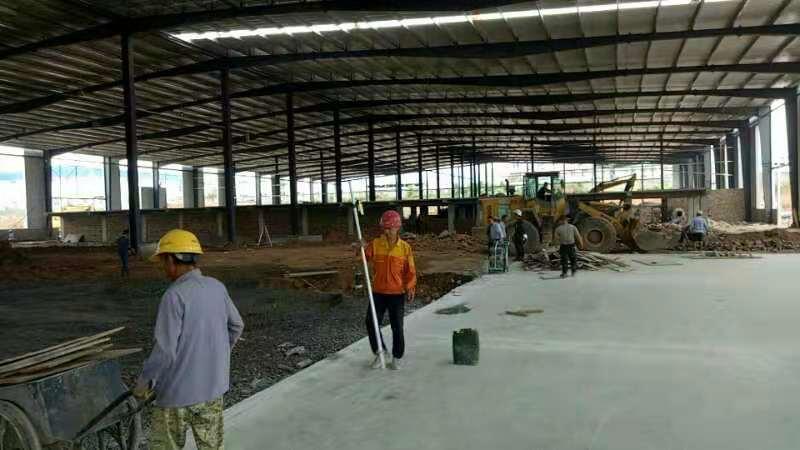

施工现场需完成基层混凝土浇筑,强度达到设计强度的70%以上,基层表面平整、无裂缝、空鼓、起砂等缺陷,平整度误差≤3mm/2m。清理基层浮浆、油污及杂物,浮浆用机械打磨机清除,油污用10%草酸溶液擦拭,晾干后无油渍痕迹;裂缝>0.5mm时,开凿V型槽填充环氧砂浆修补,养护24h后再处理界面。

施工环境温度控制在5-35℃,避免雨天、大风天气施工。现场划分施工区域,设置围挡与警示标识,临时水电接通到位;按设计图纸弹出分格线,分格间距6-8m,明确排水坡度≥1%。技术负责人需向班组交底,明确施工参数、质量标准及关键控制点,编制专项施工方案并经监理审批。


二、核心施工工序:精准把控细节

(一)基层界面处理:强化粘结性能

基层处理合格后,均匀涂刷菲凡士专用水泥基界面剂,涂刷厚度1-1.5mm,采用滚筒横向、纵向交叉涂刷,确保无漏涂、起皱。界面剂涂刷后30min内浇筑混凝土(或铺设金刚砂层),避免界面剂干透失效;若涂刷后表面干燥过快,可采用雾状喷雾补水,保持界面湿润但无明水。

(二)金刚砂骨料撒布:分阶段控量均匀

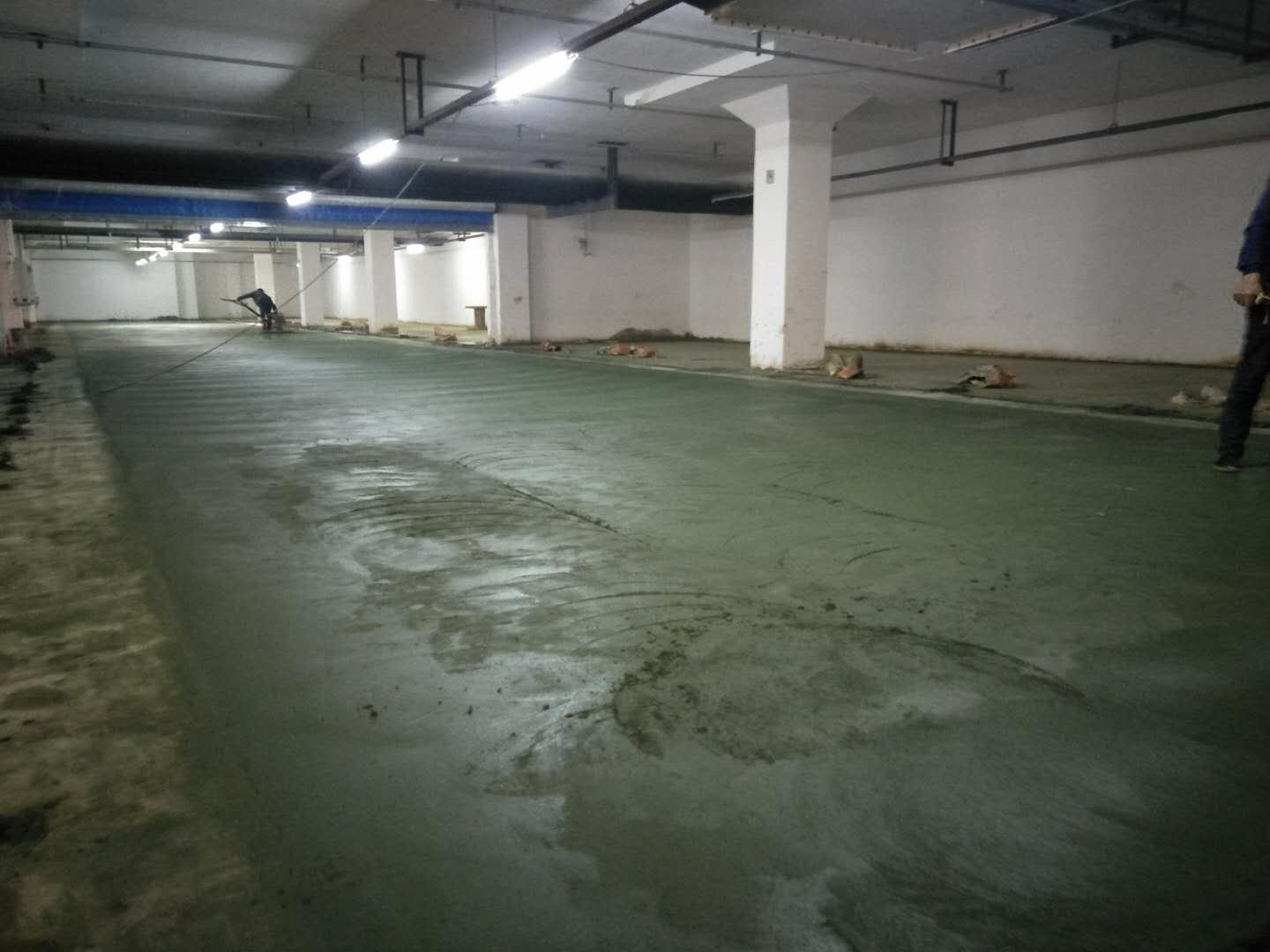

骨料撒布需分两次进行,严格把控时机与用量,适配菲凡士金刚砂的凝结特性。第一次撒布在混凝土初凝前(脚踩陷深3-5mm),撒布量占总量的60%,用撒料车先横向后纵向均匀铺设,漏撒处人工用小铲补撒,确保骨料嵌入混凝土深度≥2/3。待骨料吸收混凝土水分30-60min(表面无明水),用抹光机装圆盘刀片低速(150r/min)打磨2遍,使骨料与混凝土紧密结合。

第二次撒布剩余40%骨料,撒布方向与第一次垂直,同样待表面无明水后,用抹光机高速(200-250r/min)打磨,边打磨边用2m靠尺检测平整度,偏差≤2mm/2m,低洼处补撒骨料后重复打磨。夏季高温时,撒布后可雾状补水(每㎡≤0.5L),避免骨料过快干燥;金属骨料型金刚砂需每打磨1遍用磁铁清理表面游离铁粉,防止后期生锈。

(三)抹光收面:兼顾平整与光泽

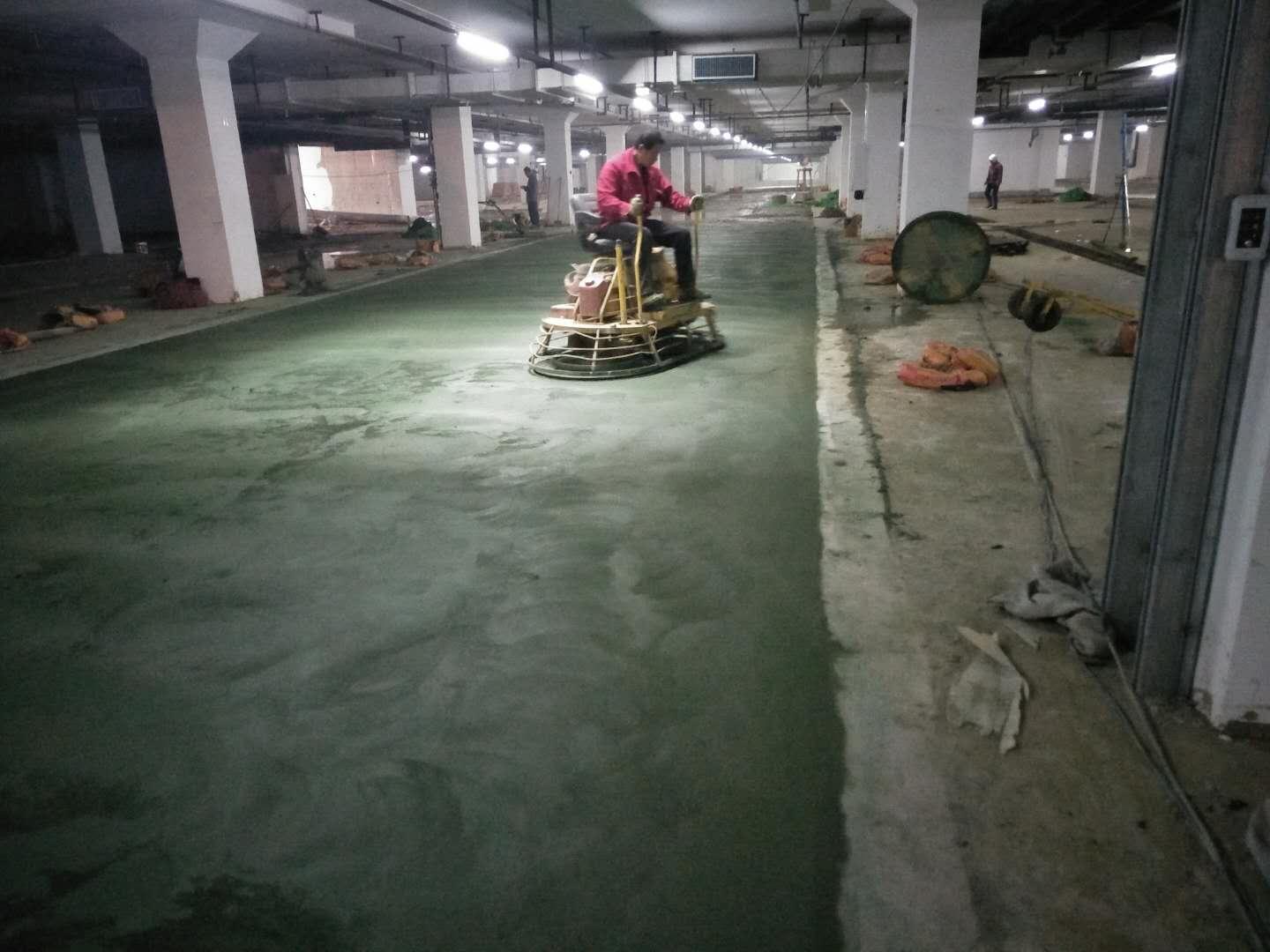

抹光分初抹与精抹两个阶段。初抹换用合金刀片,先横向往复打磨3遍,再纵向往复2遍,刀片与地面夹角保持15°,边角区域用小型抹光机补磨,确保边角平整度≤4mm。待地面初凝(手指按压无明显痕迹)进入精抹阶段,人工用钢抹子顺时针均匀搓抹,处理抹光机痕迹,使表面达到镜面效果,光泽度≥60度(用光泽度仪检测)。

收面时需保证方向一致,无交叉痕迹、砂眼及裂纹,墙根、柱根用直角抹子收面,与墙面预留5mm伸缩缝(填泡沫条),避免后期开裂。若抹光中出现起砂现象,立即停止操作,每㎡撒布≤0.2kg干水泥轻磨修复,严禁大量撒水泥影响质量。

(四)伸缩缝切割:控时控深防开裂

切割时机至关重要,常温下混凝土浇筑后24-48h进行,夏季缩短至12-24h,避免切割过晚产生收缩裂缝。切缝深度≥地面厚度的1/3,宽度5-8mm,切割线顺分格线设置,直线度偏差≤5mm/10m,用经纬仪校准。切割后清理缝内杂物,填入菲凡士专用硅酮密封胶,填胶前在缝两侧贴美纹纸防止污染,胶体需饱满无气泡,固化后与地面平齐,无开裂脱落。


三、质量控制与缺陷处理:全程动态管控

(一)过程质量控制

质检员全程旁站监督,每道工序完成后验收,抹光收光阶段每小时检测一次平整度、光泽度,记录数据存档。材料抽样检测频率为每500㎡取一组金刚砂样品(不少于5kg),检测硬度、耐磨率等指标;混凝土坍落度到场后即时检测,偏差超30mm联系搅拌站调整,严禁现场加水。施工日志详细记录日期、人员、设备状态、检测结果及环境参数,确保可追溯。

(二)常见缺陷处理

1. 起砂:因撒布过早或抹光不足导致,打磨至坚实层,涂刷环氧界面剂后用细骨料修补,重新抹光收面。2. 裂缝:切缝不及时或养护不当引起,沿裂缝开凿V型槽,灌注环氧砂浆,表面打磨平整后补做密封胶。3. 色差:材料批次差异或撒布不均导致,整体研磨2mm后,喷涂菲凡士同色耐磨密封固化剂修复。4. 空鼓:基层清理不净或界面失效导致,钻孔注入环氧树脂浆料加压固化,封孔后打磨平整。

四、养护与验收:保障长期性能

(一)养护防护:延长使用寿命

收面完成后24h内,用厚度≥0.08mm的塑料薄膜覆盖,薄膜搭接宽度≥100mm,确保无裸露区域。养护期不少于7天,每日洒水3-5次,高温天气增加频次,保持薄膜下无干斑,期间严禁上人、车辆通行及堆放重物。养护结束后,用小锤敲击检查无空鼓声,表面无裂缝、起砂现象。

(二)成品验收:严格遵循标准

验收分自检与监理验收两步。自检重点检查外观(颜色均匀、无缺陷、边角整齐)、物理性能(抗压强度≥C30、表面硬度≥莫氏6级)及尺寸偏差(厚度误差±10%、坡度偏差≤0.5%)。自检合格后提交验收申请,附材料合格证、检测报告、施工记录等资料,监理单位随机抽检(比例≥30%),依据GB 50209-2010标准验收,合格后签署报告方可交付,不合格项限期整改复验。

五、安全文明施工要点

施工中严格执行用电管理规定,移动式配电箱距作业点不超过3m,抹光机操作人员穿戴绝缘胶鞋,刀片安装后空转测试,避免触电事故。固化剂、草酸等化学材料单独存放,佩戴防护用品操作,泄漏时用砂土吸附处理。现场设置洒水降尘设施,建筑垃圾及时清理,做到工完场清,符合文明施工要求。


综上,菲凡士金刚砂施工需秉持“源头控料、过程控艺、后期控养”的原则,精准把控每个环节的技术要点,才能充分发挥其高耐磨、高强度的优势,打造出经久耐用、美观规范的工业地坪。
